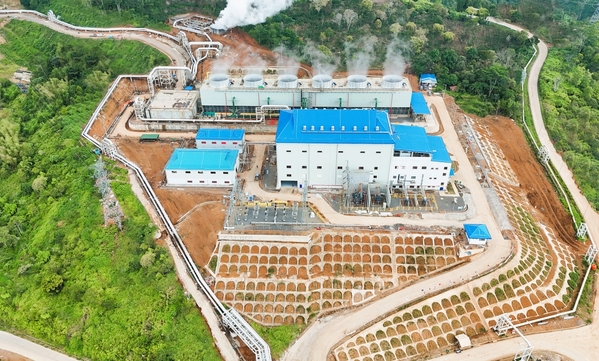

當?shù)貢r間9月24日,山東電建三公司印尼盧穆特巴萊二期地?zé)犭娬綞PC項目正式獲得業主簽發的運營驗收證書(Operational Acceptance Certificate, OAC),標志著該項目順利完成整體移交,正式進入質保期,這也是中國企業在海外完成的首個成功移交的地?zé)犭娬綞PC項目。 印尼盧穆特巴萊二期地?zé)犭娬臼侵袊髽I(yè)在印尼建設的規模最大、技術最先進的地?zé)犭娬?。電站總裝機容量55兆瓦,年均發電量可達4.81億千瓦時,可滿足約8萬戶居民用電需求,每年最高可減少二氧化碳排放58萬噸。項目于2022年11月11日在印尼舉辦的G20工商峰會期間簽約,同年12月29日正式開工建設;2025年7月,項目順利進入商業運行階段。 自開工以來,項目團隊堅持科學策劃、嚴格管控、精準執行,克服了工期緊張、環境復雜、資源受限等多重挑戰,高質量推進設計、采購、施工與調試各環節,保障機組安全穩定運行,并按期實現SLO、COD、15天可靠性運行和CC證書等關鍵節點,性能試驗結果優于合同指標。此次OAC證書的取得,不僅意味著工程全面通過業主考核,也充分彰顯了公司的優質履約和卓越執行力。 作為中印能源合作的重要示范工程,盧穆特巴萊二期地?zé)犭娬菊宫F(xiàn)了中國企業在復雜環境下的工程實力與技術水準,同時為印尼清潔能源發展注入新動能。 |
|||||
|
